L'ossature métallique légère — souvent appelée LSF, pour Light Steel Framing — consiste à construire les murs, planchers et toitures d'un bâtiment à partir de profilés en acier galvanisé de faible épaisseur, formés à froid, fabriqués sur mesure en usine et assemblés sur chantier.

Le principe est proche de l'ossature bois : une trame de montants verticaux, un contreventement, une isolation entre montants, un parement. Ce qui change, c'est le matériau — et ce changement a des conséquences très concrètes sur votre budget, votre calendrier, votre surface habitable et la durée de vie de votre bâtiment.

Ce guide répond aux questions que se posent réellement les maîtres d'ouvrage : qu'est-ce que ça change pour moi, combien ça coûte, est-ce que c'est fiable, et dans quels cas c'est le bon choix — ou pas. C'est le pilier technique de notre offre ossature métallique légère (LSF).

Sommaire

  1. Ce que c'est concrètement
  2. Les six bénéfices réels pour votre projet
  3. Le cadre normatif : ce n'est pas une technique expérimentale
  4. Les objections légitimes, traitées honnêtement
  5. LSF, bois, béton : le comparatif
  6. Les cas où le LSF est le meilleur choix
  7. Les cas où ce n'est pas la bonne solution
  8. Le déroulement d'un projet
  9. Prix et budget
  10. Questions fréquentes

1. Ce que c'est concrètement

Du profilé, pas de la charpente lourde

Il faut distinguer deux familles souvent confondues. La charpente métallique traditionnelle utilise des profilés laminés à chaud — les poutrelles IPN, HEA, HEB des bâtiments industriels. Elle est lourde, soudée, dimensionnée pour de très grandes portées.

L'ossature métallique légère est autre chose : des profilés minces en acier galvanisé, obtenus par formage à froid d'une bobine d'acier, avec des sections en C ou en U de quelques dizaines de centièmes de millimètre d'épaisseur. Ce sont ces profilés qui composent les montants et traverses de vos murs.

Les deux relèvent d'ailleurs de référentiels distincts : la charpente lourde du NF DTU 32.1, l'ossature légère résidentielle du NF DTU 32.3. Nous y revenons en partie 3.

La chaîne numérique, du plan au profilé

C'est ce qui différencie le plus le LSF d'un mode constructif traditionnel, et ce que le maître d'ouvrage voit le moins.

Le projet est modélisé en 3D, généralement en environnement BIM. Cette maquette génère directement les fichiers de fabrication. Une profileuse à commande numérique déroule la bobine d'acier et produit chaque profilé à sa cote exacte, avec ses perçages pour les fixations et ses réservations pour le passage des gaines électriques et de plomberie. Chaque pièce est numérotée et repérée sur le plan de montage.

Deux conséquences directes pour vous :

La précision est de l'ordre du millimètre, et elle est constante. Un profilé n'est pas coupé à la scie sur chantier par un compagnon plus ou moins fatigué : il sort de machine à la cote, avec ses percements déjà positionnés.

Les réseaux sont anticipés dès la conception. Les passages de gaines existent avant même que le mur soit monté. On ne saigne pas un mur LSF après coup — on n'en a pas besoin.

Trois niveaux de préfabrication

Selon les projets, la fourniture peut aller du plus simple au plus complet :

  • Profilés en kit, numérotés, assemblés intégralement sur site.
  • Panneaux 2D, murs pré-assemblés en atelier, levés et fixés sur chantier.
  • Panneaux intégrés, incluant isolation, membranes et parements posés en atelier.
  • Modules 3D, volumes complets préparés en usine.

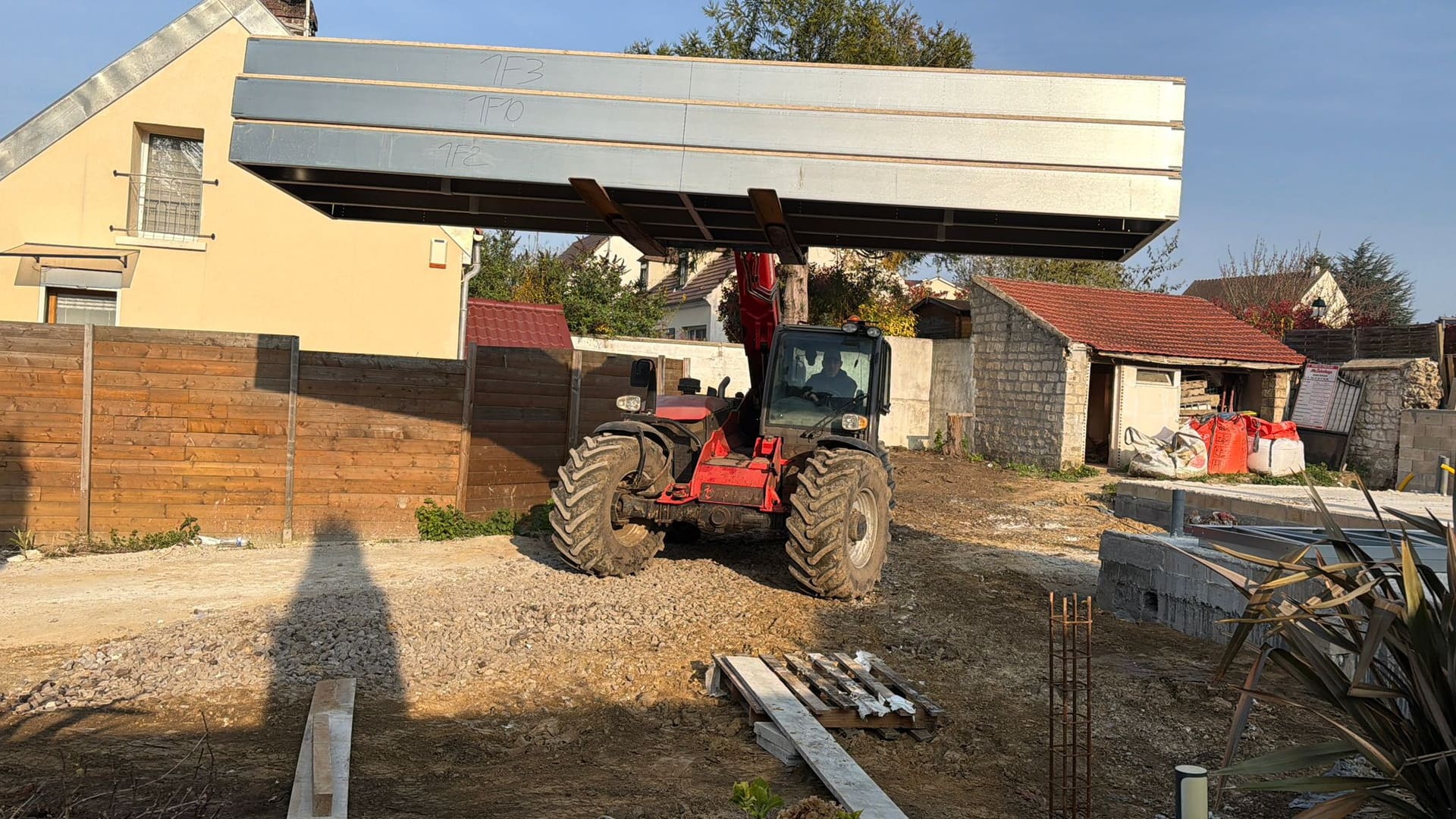

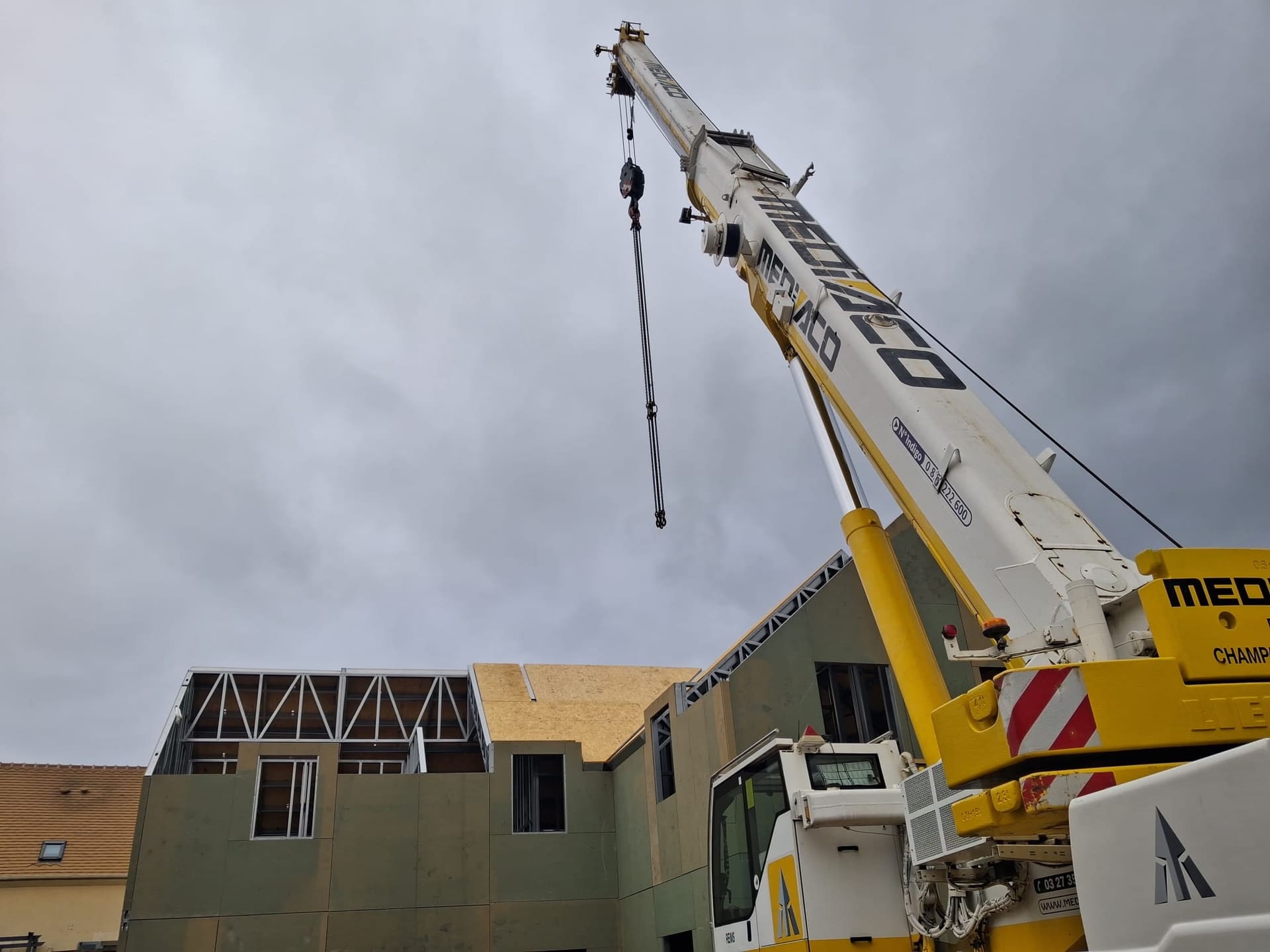

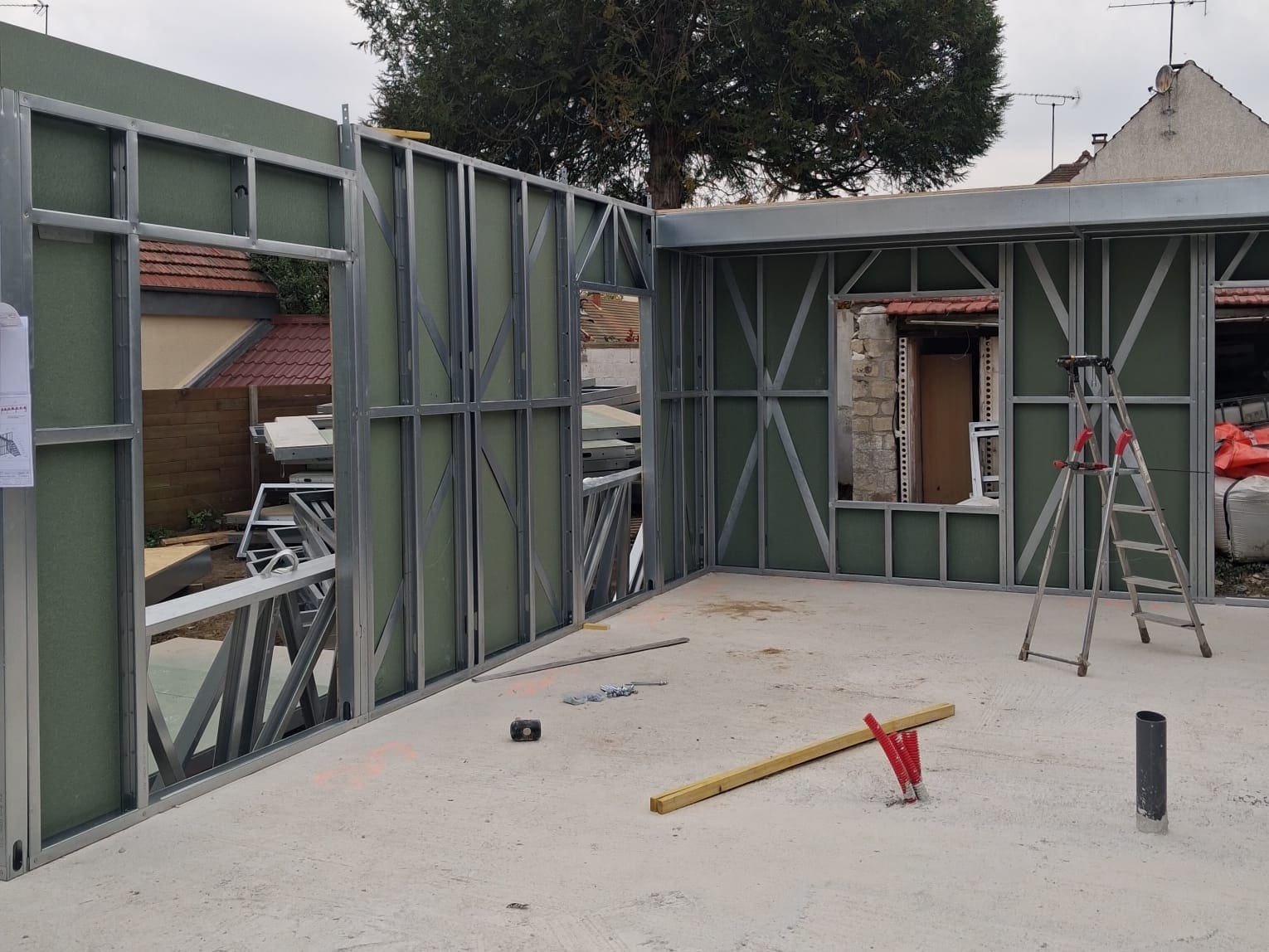

Plus on monte en préfabrication, plus le chantier est court et plus la qualité d'exécution est maîtrisée — mais plus les contraintes de transport et de levage pèsent. C'est un arbitrage à faire projet par projet, en fonction notamment de l'accès au terrain.

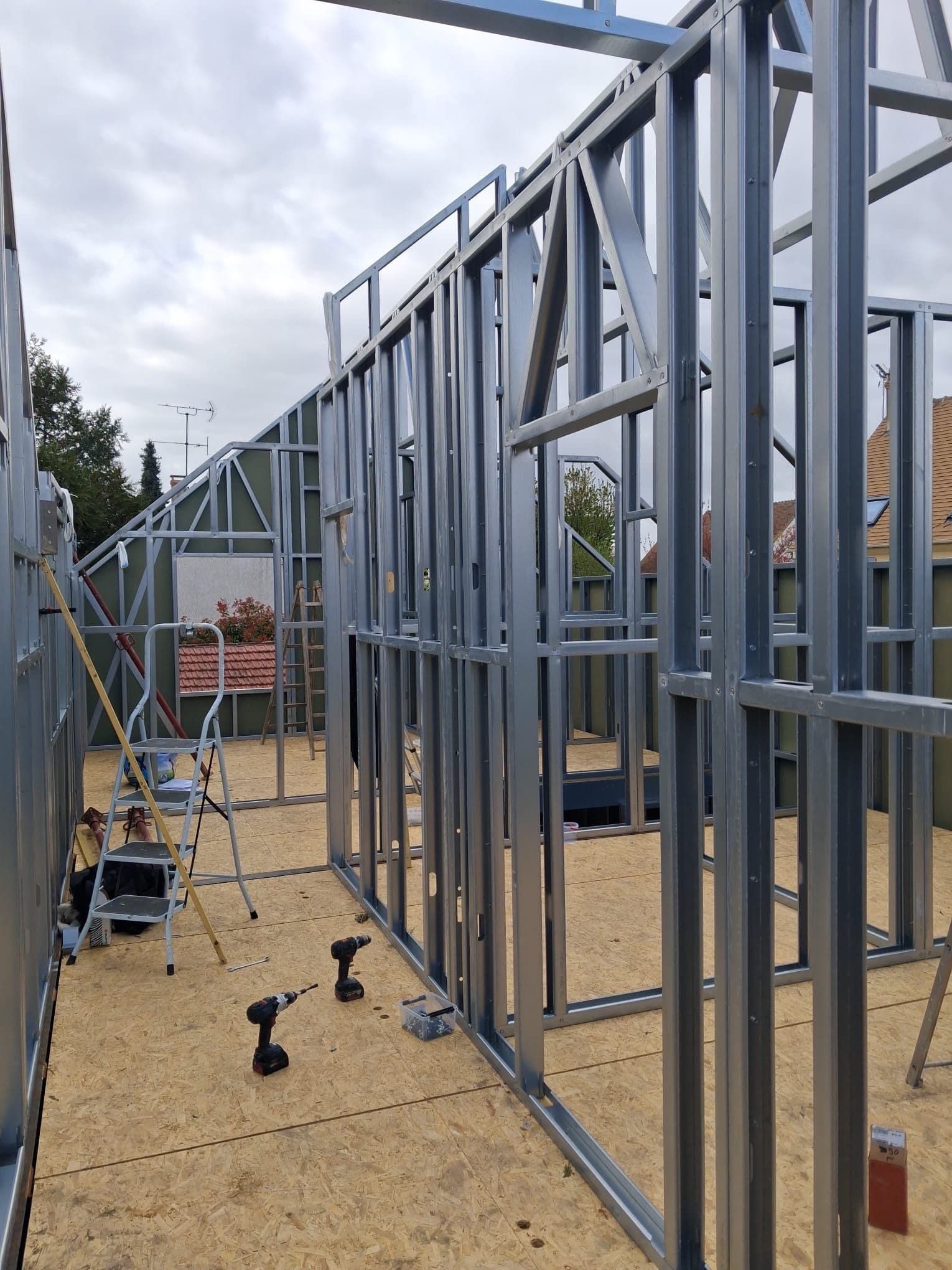

Ossature métallique légère : murs porteurs et fermes de toiture en acier galvanisé montés sur chantier

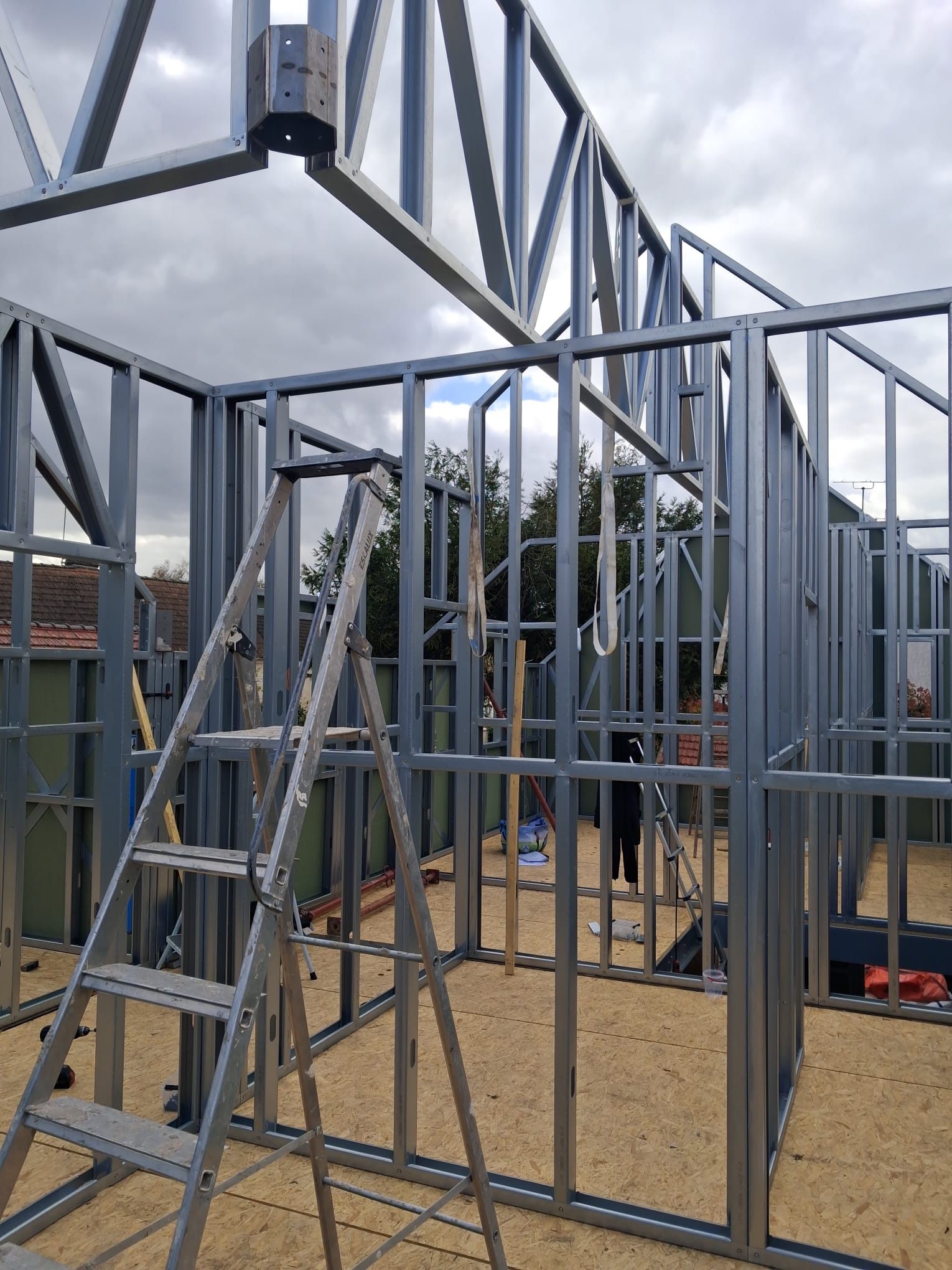

Montage sur site : murs porteurs et fermes de toiture en acier galvanisé formé à froid. La structure sort d'usine à la cote, prête à assembler.

2. Les six bénéfices réels pour votre projet

1. Un chantier nettement plus court

C'est le bénéfice le plus immédiatement mesurable. La fabrication des ossatures se déroule en usine pendant que les fondations sont réalisées sur site : deux tâches qui seraient successives en construction traditionnelle deviennent parallèles.

Sur site, le montage d'une structure LSF se compte en jours, non en semaines. Il n'y a pas de temps de séchage, pas de délai de prise, pas d'attente entre corps d'état pour cause d'humidité résiduelle.

Ce que ça change pour vous, concrètement :

  • Un loyer double ou un hébergement provisoire écourté de plusieurs mois
  • Des intérêts intercalaires réduits sur votre prêt
  • Pour un investisseur, une mise en location plus rapide — donc un retour sur investissement avancé
  • Une exposition aux aléas météo fortement réduite

2. De la surface habitable en plus, à emprise identique

Bénéfice sous-estimé, et pourtant celui qui a le plus de valeur financière.

À performance thermique équivalente, un complexe de mur LSF est généralement plus mince qu'un mur maçonné isolé par l'intérieur. Sur le périmètre entier d'une maison, quelques centimètres d'épaisseur de mur en moins représentent plusieurs mètres carrés habitables gagnés — sans augmenter l'emprise au sol, donc sans consommer davantage de terrain ni franchir un seuil d'urbanisme.

Faites le calcul sur votre propre projet : ces mètres carrés supplémentaires, valorisés au prix du marché local, compensent souvent une part significative de l'écart de coût entre modes constructifs. En zone tendue, ils peuvent le compenser entièrement.

C'est un argument particulièrement fort sur les terrains contraints, où chaque centimètre compte.

3. Un poids réduit — ce qui débloque des projets impossibles autrement

L'acier léger offre un rapport résistance/poids très favorable. Une structure LSF pèse une fraction d'une structure maçonnée équivalente.

Cela ouvre des possibilités concrètes :

En surélévation, c'est souvent la condition même de faisabilité. Un bâtiment existant n'a pas été dimensionné pour porter un étage supplémentaire. Une structure légère permet fréquemment d'éviter une reprise de fondations — poste qui peut coûter des dizaines de milliers d'euros et, dans certains cas, rendre le projet économiquement absurde.

Sur sol de faible portance, les fondations peuvent être allégées, ce qui réduit le coût du gros œuvre.

En zone sismique, la masse est le paramètre déterminant de la sollicitation : moins de masse, moins d'efforts sur la structure. Cela ne dispense évidemment jamais d'une étude parasismique conforme à l'Eurocode 8, mais cela part d'une position favorable.

4. Une précision qui se voit dans la finition

L'acier ne travaille pas comme le bois : il ne gonfle pas avec l'humidité, ne se rétracte pas en séchant, ne se vrille pas. Un montant droit à la livraison reste droit.

Vous le constaterez sur des détails qui paraissent mineurs et qui font le quotidien d'un logement : des portes qui ne coincent pas au fil des saisons, des cloisons sans fissuration au droit des jonctions, des menuiseries qui restent d'aplomb, des plafonds sans déformation.

Cette stabilité dimensionnelle facilite aussi le travail des corps d'état suivants — plaquiste, menuisier, cuisiniste — qui interviennent sur une trame géométriquement fiable.

5. Une durabilité mesurable

L'acier de structure est galvanisé, c'est-à-dire revêtu d'une couche de zinc qui le protège de la corrosion. La référence courante en bâtiment est le revêtement Z275 selon la norme NF EN 10346, soit 275 grammes de zinc par mètre carré. Des revêtements renforcés existent pour les environnements plus agressifs — bord de mer, atmosphère industrielle.

Le point important : l'acier de structure d'un bâtiment LSF est placé à l'intérieur du complexe de mur, protégé de l'eau liquide et des UV. Il ne subit pas les conditions d'exposition d'un acier extérieur. Correctement conçue et mise en œuvre, une ossature LSF n'appelle aucune maintenance sur la structure elle-même.

Autres points de durabilité, souvent décisifs en zone rurale ou boisée : l'acier n'est pas attaqué par les termites, les capricornes ou les vrillettes, et il est incombustible — il n'alimente pas un incendie.

6. Une matière saine et recyclable

L'acier de construction est recyclable indéfiniment sans perte de propriétés mécaniques, et la filière de récupération est mature et rentable — un bâtiment déconstruit a une valeur matière.

Sur le chantier, la production sur mesure élimine l'essentiel des chutes : chaque profilé est fabriqué à sa longueur exacte. Les bennes de déchets, poste de coût et de nuisance non négligeable, sont considérablement réduites.

3. Le cadre normatif : ce n'est pas une technique expérimentale

C'est le point qui rassure le plus les maîtres d'ouvrage, et paradoxalement le moins expliqué par la filière. Beaucoup de gens supposent que l'ossature acier est une technique nouvelle, donc mal encadrée, donc difficile à assurer. C'est faux, et voici pourquoi.

Le NF DTU 32.3 : la traditionalité

Un Document Technique Unifié définit les règles de l'art d'une technique de construction. Il a une conséquence pratique majeure : les DTU représentent ce qui se fait couramment, et les experts d'assurances ou judiciaires s'appuient très fréquemment sur leur contenu.

Le NF DTU 32.3 s'intitule « Travaux de bâtiment – Construction d'ossatures en acier pour maisons et bâtiments résidentiels », publié le 19 septembre 2015. Il couvre la mise en œuvre des ossatures et éléments de structure en acier, supports de murs, planchers et toitures, destinés aux maisons et petits bâtiments résidentiels. Son domaine d'application vise les structures réalisées à partir de profils en acier laminés à chaud ou formés à froid, assemblés par connexions soudées, boulonnées, rivetées ou vissées.

Deux précisions utiles. Il s'applique aux bâtiments résidentiels d'usage courant de hauteur totale inférieure ou égale à 20 m, et il est applicable dans toutes les zones climatiques ou naturelles françaises, ainsi que dans tous les départements d'outre-mer.

Ce que ça signifie pour vous : votre projet relève d'une technique traditionnelle au sens assurantiel. Ce n'est pas un procédé innovant nécessitant un Avis Technique dérogatoire — un système reposant sur le DTU 32.3 et l'Eurocode 3 n'est pas considéré comme innovant au sens réglementaire. Votre assurance dommages-ouvrage et la garantie décennale de vos entreprises s'appliquent dans les conditions habituelles.

C'est probablement l'information la plus importante de ce guide, et celle que l'on vous donne rarement aussi clairement.

Les Eurocodes

Le dimensionnement structurel relève des Eurocodes, référentiel européen de calcul :

  • Eurocode 3 (NF EN 1993) pour les structures acier, et plus précisément sa partie 1-3 dédiée aux éléments minces formés à froid — le cœur du LSF
  • Eurocode 1 pour les charges (neige, vent, exploitation)
  • Eurocode 8 pour le calcul parasismique

Concrètement : chaque projet fait l'objet d'une note de calcul par un bureau d'études, adaptée à votre implantation — zone de vent, charge de neige, sismicité, nature du sol. Ce n'est pas un catalogue de solutions standard appliqué à l'aveugle.

La NF EN 1090

Cette norme encadre l'exécution des structures en acier. Sa partie 4 vise spécifiquement les éléments en acier formé à froid. Elle impose au fabricant un système de contrôle de production en usine et le marquage CE des composants structurels, accompagné d'une déclaration de performance.

Ce qu'il faut retenir, et ce que vous pouvez exiger : demandez à votre constructeur le DTU applicable, la note de calcul Eurocode, et les justificatifs de conformité du fabricant d'ossature. Un professionnel sérieux vous les fournit sans difficulté. Une réponse évasive sur ces trois points est un signal d'alerte.

4. Les objections légitimes, traitées honnêtement

Un guide qui ne présenterait que des avantages ne vous servirait à rien. Voici les quatre objections récurrentes — dont deux sont fondées et deux reposent sur des malentendus.

« L'acier est un pont thermique »

C'est vrai en soi, et c'est le point technique central du LSF. L'acier conduit la chaleur bien plus que le bois. Un montant métallique traversant l'isolation crée effectivement un pont thermique linéique.

Mais la question n'est pas là. La question est : comment le complexe de mur est-il conçu ? Et sur ce point, les solutions sont parfaitement maîtrisées et normalisées :

  • L'isolation continue extérieure est la réponse principale : une couche d'isolant enveloppant la structure interrompt le pont thermique de façon continue.
  • Les montants perforés (dits à âme ajourée) allongent le chemin de conduction thermique dans le métal, réduisant fortement la déperdition.
  • Les rupteurs thermiques en interposition entre l'acier et le parement extérieur.
  • Le double mur croisé, avec une seconde couche d'ossature perpendiculaire.

Un mur LSF correctement conçu atteint sans difficulté les performances exigées par la RE2020 — et souvent mieux, la maîtrise industrielle de l'étanchéité à l'air étant supérieure à celle d'un chantier traditionnel.

Le vrai enseignement : ne jugez jamais un LSF sur le matériau seul, jugez-le sur le complexe de mur et sur les performances calculées. Demandez l'étude thermique, pas une affirmation commerciale.

« L'acier rouille »

C'est le malentendu le plus répandu. L'acier nu rouille, en effet. Un acier galvanisé placé à l'intérieur d'un complexe de mur ventilé, à l'abri de l'eau liquide et des UV, ne subit pas ces conditions.

La condition réelle n'est pas le matériau, c'est la qualité de la conception hygrothermique : gestion de la vapeur d'eau, lame d'air ventilée, continuité du pare-vapeur, traitement des points singuliers. Un mur — quel que soit son matériau — dans lequel la condensation s'accumule pose problème. C'est un sujet de conception, pas de métal.

Trois questions à poser à votre constructeur : quel grade de galvanisation, quelle conception hygrothermique, quel traitement des jonctions et des percements.

« Une maison en acier, ça résonne »

Malentendu de nouveau, mais qui mérite un vrai traitement. La performance acoustique d'une paroi ne dépend pas de son ossature mais de son complexe : masse, désolidarisation, absorption.

Un mur LSF bien conçu — double peau de plaques, isolant absorbant en cavité, fixations désolidarisées, traitement des liaisons — atteint des performances acoustiques élevées, y compris en mitoyenneté.

Le point d'attention réel est ailleurs : c'est la transmission des bruits d'impact par la structure, notamment sur les planchers. Il se traite par des dispositions spécifiques — chape flottante, résilients, désolidarisation des appuis. Là encore, c'est une question de conception, à traiter dès la phase études et non après coup.

« Et le carbone ? L'acier est mal noté »

Objection fondée, et il faut y répondre franchement. L'analyse de cycle de vie de la RE2020 valorise les matériaux stockant du carbone — bois, chanvre, paille — et pénalise ceux à forte émission initiale, dont l'acier. Sur la seule phase de production, le bois est avantagé.

Les seuils se resserrent, et il faut le savoir : depuis le 1er janvier 2025, l'Ic construction est passé à 530 kg CO₂/m² pour les maisons individuelles, soit une baisse de 17 %, et 650 kg CO₂/m² pour les logements collectifs, avec de nouveaux paliers en 2028 et 2031.

Ce qu'il faut comprendre pour raisonner juste :

L'ACV porte sur le bâtiment entier, pas sur la structure seule. La structure ne représente qu'une part du bilan. Un projet LSF associé à des isolants biosourcés, une conception compacte et des équipements performants passe les seuils.

Le module D compte. L'ACV réglementaire intègre les bénéfices de recyclage en fin de vie, et l'acier y est très bien positionné — la filière de recyclage est réelle, mature et économiquement viable.

Le calcul se fait avec des données spécifiques. De nombreux produits de construction se voient appliquer des données environnementales par défaut très pénalisantes. Utiliser les FDES individuelles des produits réellement mis en œuvre, plutôt que les valeurs par défaut, change substantiellement le résultat.

La position honnête : si votre priorité absolue est le carbone stocké et que rien d'autre ne compte, le bois a un avantage sur ce critère précis. Si vous arbitrez entre plusieurs critères — délai, poids, surface gagnée, stabilité dimensionnelle, durabilité, résistance aux insectes — le LSF devient souvent le meilleur compromis. Et sur certains projets, notamment en surélévation, il n'a tout simplement pas d'équivalent.

5. LSF, bois, béton : le comparatif

CritèreOssature métallique légèreOssature boisMaçonnerie / béton
Poids de structureTrès faibleFaibleÉlevé
Durée de chantierTrès courteCourteLongue
Précision dimensionnelleMillimétrique, constanteBonne, sensible à l'hygrométrieVariable selon exécution
Stabilité dans le tempsAucun retrait ni fluageRetrait et reprise d'humiditéRetrait de séchage
Épaisseur de mur à perf. égaleRéduiteRéduiteImportante en ITI
Insectes xylophagesInsensibleTraitement nécessaireInsensible
Comportement au feuIncombustibleCombustible, mais prévisibleIncombustible
Carbone (production)DéfavorableTrès favorableDéfavorable
Recyclabilité fin de vieExcellente, filière rentableValorisation énergétiqueFaible, concassage
Grandes portéesExcellentBonNécessite poteaux/poutres
Chantier par temps humidePeu sensibleSensibleTrès sensible
Inertie thermiqueFaible, à compenserFaible, à compenserÉlevée

Comment lire ce tableau : aucune ligne ne désigne un vainqueur absolu. Le bon choix dépend de la hiérarchie de vos propres critères. Le tableau sert à identifier ce qui compte pour vous — et c'est précisément l'objet de la partie suivante.

6. Les cas où le LSF est le meilleur choix

La surélévation

C'est le cas d'usage où le LSF est difficilement remplaçable. Le poids réduit permet fréquemment d'ajouter un niveau sans reprendre les fondations, et la préfabrication limite la durée pendant laquelle le bâtiment est ouvert.

Pour une copropriété ou une maison occupée, ce dernier point n'est pas un détail de confort : c'est une question de risque. Chaque semaine de toiture déposée est une semaine d'exposition aux intempéries.

Ossature métallique légère en intervention sur bâti existant : escalier et plancher acier posés sur des murs en maçonnerie

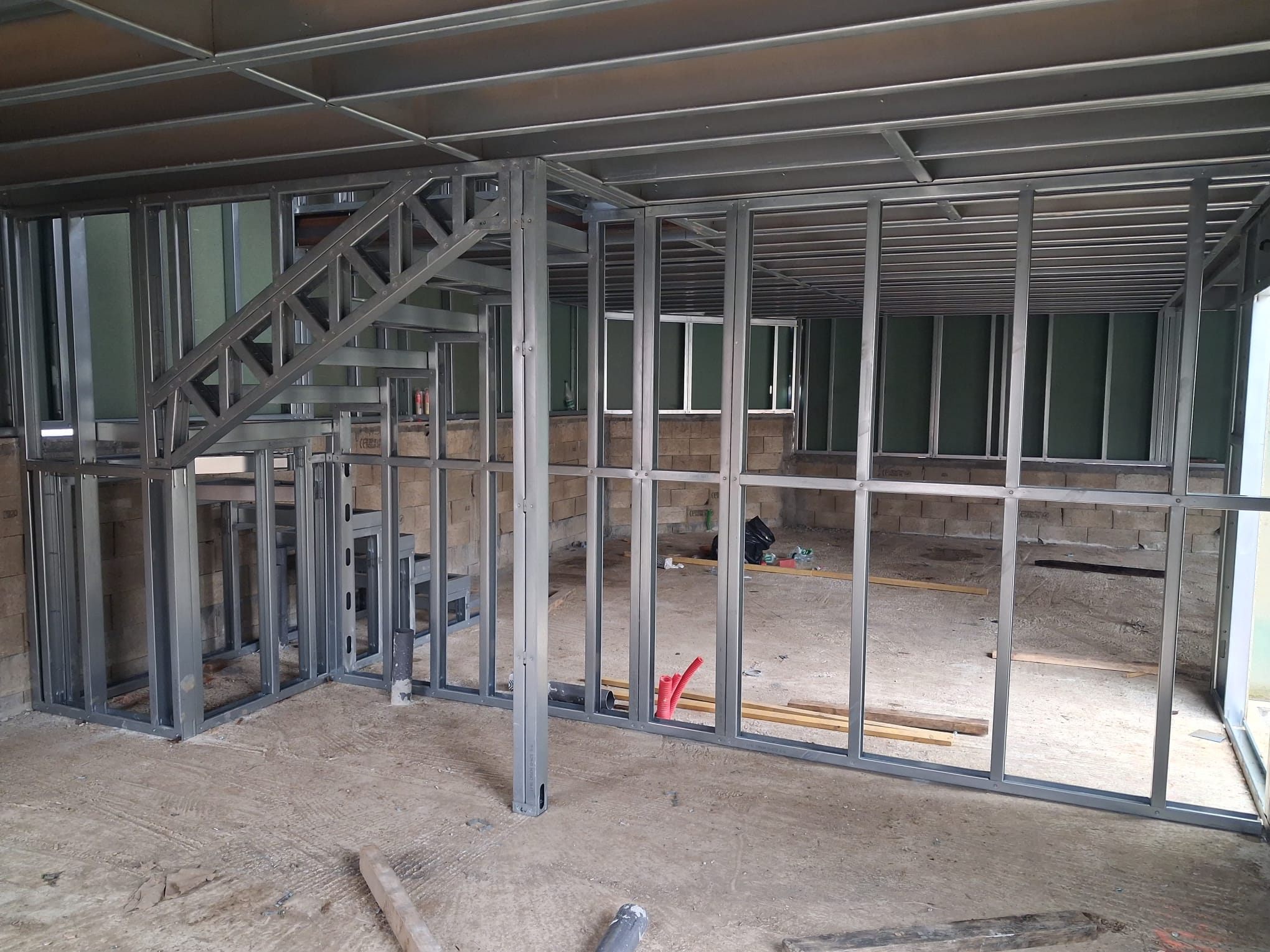

Intervention sur bâti existant : escalier et plancher en acier léger. La faible masse permet souvent d'ajouter un niveau sans reprendre les fondations.

L'extension et l'agrandissement

Chantier court, nuisances réduites, faible impact sur l'existant, possibilité de grandes ouvertures pour relier ancien et neuf sans multiplier les porteurs. C'est un terrain privilégié de la rénovation et de l'extension.

Le terrain contraint ou difficile d'accès

Parcelle étroite, mitoyenneté, cœur d'îlot, sol de faible portance : la légèreté et la préfabrication règlent des problèmes qu'un chantier traditionnel aggraverait.

Le projet à contrainte de délai forte

Ouverture commerciale, mise en location, rentrée scolaire, livraison contractuelle : quand la date compte autant que le prix, la maîtrise du planning industriel prend le pas.

Le bâtiment tertiaire et les grandes portées

Bureaux, commerces, locaux d'activité : la performance structurelle de l'acier permet de larges volumes libres, donc des plateaux modulables dans le temps.

La zone sismique

La faible masse est structurellement favorable. Point particulièrement pertinent aux Antilles, classées en zone de sismicité 5, où toute masse ajoutée en hauteur est un enjeu de sécurité — voir notre gamme de plans de maison Antilles.

La reprise en sous-œuvre et la rénovation lourde

Quand il faut intervenir sur un existant fragile, ajouter le moins de charge possible est déterminant.

7. Les cas où ce n'est pas la bonne solution

Une page qui ne dirait jamais « non » ne mériterait pas votre confiance. Il existe des situations où nous orientons vers un autre mode constructif.

Quand le carbone stocké est le critère prioritaire absolu. Sur un projet dont le cahier des charges impose une performance ACV maximale en phase production, le bois conserve un avantage sur ce critère.

Quand l'inertie thermique est recherchée en priorité. Une construction légère a peu d'inertie. En climat très chaud, ou pour un usage où le déphasage thermique est central, cela demande des compensations — protections solaires, ventilation nocturne, matériaux à changement de phase. Elles existent et fonctionnent, mais si l'inertie est la réponse recherchée, le lourd la donne nativement.

Quand des contraintes patrimoniales imposent des matériaux traditionnels. En secteur ABF, un règlement peut imposer des dispositions constructives précises. La structure LSF reste souvent compatible sous un parement conforme, mais cela se vérifie au cas par cas.

Quand aucune entreprise qualifiée n'est disponible localement. Le LSF suppose des poseurs formés. Sur un projet isolé, loin de toute filière, la question logistique doit être posée honnêtement.

Sur un très petit projet sans contrainte particulière. Pour un abri simple sur terrain plat et dégagé, sans contrainte de délai ni de poids, l'avantage du LSF ne se manifeste pas suffisamment pour justifier l'organisation qu'il suppose.

8. Le déroulement d'un projet

1. Faisabilité. Analyse du PLU, contraintes du terrain, portance du sol, accès chantier, arbitrage du mode constructif. C'est ici qu'on valide — ou qu'on écarte — le LSF.

2. Conception. Plans d'avant-projet, choix des complexes de murs, arbitrages thermiques et acoustiques.

3. Autorisation d'urbanisme. Constitution et dépôt du dossier de permis ou de déclaration préalable, suivi de l'instruction.

4. Études d'exécution. Note de calcul Eurocode par le bureau d'études, étude thermique RE2020, plans d'exécution, maquette numérique.

5. Fabrication. Génération des fichiers machine, profilage numérique, pré-assemblage en atelier — pendant la réalisation des fondations sur site.

6. Fondations. Semelles, longrines, dallage ou plots selon le sol et le projet.

7. Montage. Levage et fixation des panneaux, contreventement, mise hors d'eau hors d'air.

8. Second œuvre. Isolation, réseaux dans les réservations existantes, parements, finitions.

9. Réception. Levée de réserves, attestation RE2020, remise du dossier des ouvrages exécutés.

Le point à retenir : l'essentiel des arbitrages se joue en phase 1 et 2. Une fois la fabrication lancée, modifier coûte cher. C'est l'inverse d'un chantier traditionnel où l'on ajuste en cours de route — et c'est précisément ce qui permet la tenue des délais.

9. Prix et budget

Ce qui détermine le coût

  • La surface et la compacité. Un volume simple coûte moins cher au m² qu'une géométrie complexe : décrochements, angles non droits et multiplications de niveaux augmentent le nombre de pièces uniques.
  • Le niveau de préfabrication retenu (kit, panneaux 2D, panneaux intégrés, modules 3D).
  • Le complexe de mur et le niveau de performance thermique visé.
  • Les fondations, qui dépendent du sol — poste très variable.
  • L'accès chantier et le levage, déterminants en zone urbaine dense.
  • Le niveau de finition, poste le plus élastique.

Comment raisonner juste

Comparer un prix au m² de LSF à un prix au m² de maçonnerie n'a pas grand sens si les périmètres diffèrent. Trois éléments doivent entrer dans la comparaison :

Le coût complet, pas le coût de structure. Fondations allégées, absence de reprise en sous-œuvre en surélévation, réduction des déchets et du temps de grue changent le total.

Les mètres carrés gagnés. Valorisez-les au prix du marché local et déduisez-les de l'écart apparent.

Le coût du temps. Chaque mois de chantier économisé représente un loyer, des intérêts intercalaires, ou un revenu locatif avancé. Sur un investissement, ce poste est rarement anecdotique. Notre simulateur et la page prix & financement aident à cadrer votre budget.

Parlons de votre projet

L'ossature métallique légère n'est pas une solution universelle — c'est un outil, excellent dans certains contextes et moins pertinent dans d'autres. Notre rôle est de vous dire dans lequel se trouve votre projet.

Construction neuve, extension, surélévation, bâtiment tertiaire : nous étudions la faisabilité, dimensionnons la structure et pilotons la réalisation. Parcourez aussi nos modèles et nos réalisations.

Demander une étude · Découvrir nos réalisations

Un projet ossature métallique (lsf) ?

La précision de l'acier, la liberté architecturale.

MN

Marie-Noëlle Nam· Cofondatrice de Création Bâtiment

Cofondatrice de Création Bâtiment, elle pilote la ligne éditoriale et l'accompagnement des projets, de la faisabilité à la remise des clés.

Tous ses articles

FAQ

Questions fréquentes

Oui. Elle relève du NF DTU 32.3, publié en septembre 2015, qui encadre la construction d'ossatures en acier pour maisons et bâtiments résidentiels jusqu'à 20 m de hauteur. Le dimensionnement suit les Eurocodes et la fabrication la norme NF EN 1090-4. Il s'agit donc d'une technique traditionnelle au sens assurantiel, et non d'un procédé innovant nécessitant un Avis Technique.

Oui. Relevant d'un DTU, la technique est couverte par les contrats d'assurance construction dans les conditions habituelles : garantie décennale des entreprises et assurance dommages-ouvrage du maître d'ouvrage. Vérifiez simplement que les attestations de vos entreprises mentionnent bien cette activité.

L'acier conduit effectivement la chaleur, et c'est un point de conception à traiter — pas un obstacle. L'isolation continue extérieure, les montants à âme ajourée, les rupteurs et le double mur croisé permettent d'atteindre et de dépasser les exigences RE2020. Demandez toujours l'étude thermique du complexe de mur proposé.

L'acier de structure est galvanisé — référence courante Z275 selon la NF EN 10346 — et se trouve à l'intérieur du complexe de mur, à l'abri de l'eau liquide et des UV. Le facteur déterminant est la conception hygrothermique : gestion de la vapeur, lame d'air ventilée, continuité du pare-vapeur. Correctement conçue, la structure ne demande aucune maintenance.

Non, si le complexe est bien conçu. L'acoustique dépend du complexe de paroi — masse, désolidarisation, absorption — et non de la nature de l'ossature. Le point à traiter avec attention est la transmission des bruits d'impact par la structure, notamment sur les planchers, par chape flottante et résilients.

Comparable à celle des autres modes constructifs traditionnels. La RE2020 raisonne d'ailleurs sur une période de référence de 50 ans pour l'analyse de cycle de vie. L'acier galvanisé protégé ne se dégrade pas, n'est pas attaqué par les insectes xylophages et ne subit ni retrait ni fluage.

Oui. La RE2020 fixe des objectifs de résultat, pas des obligations de matériau. Un bâtiment LSF associant isolation performante, étanchéité à l'air maîtrisée, équipements adaptés et données environnementales spécifiques respecte les seuils en vigueur. Sur le volet carbone, l'acier est pénalisé en phase production mais valorisé en fin de vie par sa recyclabilité.

C'est l'un de ses meilleurs domaines d'application. Le poids réduit permet souvent d'éviter une reprise de fondations, et la préfabrication limite la durée d'ouverture de la toiture. Sur beaucoup de projets de surélévation, c'est ce qui fait la différence entre un projet réalisable et un projet abandonné.

Oui, et c'est même structurellement favorable : les efforts sismiques étant proportionnels à la masse, une structure légère est moins sollicitée. Le dimensionnement doit évidemment respecter l'Eurocode 8, avec une attention particulière en zone 5 — Guadeloupe, Martinique — où les exigences sont maximales.

Oui. Cela se prévoit en phase conception par des renforts intégrés — une planche de bois ou une tôle de renfort insérée dans le mur aux emplacements prévus. Signalez en amont vos besoins : meubles hauts de cuisine, téléviseur mural, sanitaires suspendus, bibliothèque. C'est plus simple à anticiper qu'à rattraper.

Oui, et souvent plus facilement qu'en maçonnerie. Les murs non porteurs se déposent sans intervention structurelle, et les grandes portées permises par l'acier réduisent le nombre de porteurs — donc de contraintes de redistribution.

Il dépend surtout de l'instruction du permis de construire, phase incompressible et indépendante du mode constructif. C'est sur la fabrication et le montage que le LSF fait la différence, avec une durée de chantier significativement réduite par rapport au traditionnel.
