Par Marie-Noëlle Nam · Publié le 16 avril 2026 · 21 min de lecture
Construction hors site : pourquoi le panneau 2D LSF surpasse le tout volumétrique.
Retour d’expérience d’un chantier réel — 160 m² en ossature métallique légère, érigés en 5 jours par 3 personnes. Logistique, rapidité, coût : le comparatif terrain.
Contexte du projetMaison individuelle 160 m² en ossature métallique légère, élevée en une semaine.
Surface 160 m² Délai d’élévation 5 jours Équipe 3 personnes Localisation Vienne Période Mars-Avril 2026 Système Panneaux 2D LSF 01 / Avant le chantierLe hors site commenceau bureau d’étude.
La construction hors site, c’est d’abord un changement de logique. Avant le chantier, avant le camion, avant la grue, tout se joue au bureau d’étude. Et lorsque cette préparation est bien faite, le panneau 2D transporté à plat s’impose souvent comme la solution la plus performante — bien avant les modules volumiques complets.
Un chantier hors site réussi ne démarre pas le jour de la livraison. Il commence en phase d’étude technique : analyse des contraintes, modélisation BIM, préparation des assemblages, anticipation des conditions réelles de pose.
Ce travail amont permet de transformer le chantier en une simple phase d’assemblage maîtrisée, rapide et précise. Chez Création Bâtiment, après le profilage des ossatures, les éléments sont assemblés en panneaux 2D transportés à plat, puis livrés sur chantier prêts à être levés et montés.
02 / ComparatifPanneau 2D, module volumiqueou construction traditionnelle ?
Beaucoup associent le hors site aux modules 3D complets fabriqués en usine et transportés comme des boîtes. Sur le papier, l’idée séduit. Sur le terrain, la réalité est différente.
Construction traditionnelle
Avantages
- Filière mature, savoir-faire répandu
- Adaptable au sur-mesure complexe
Limites
- Délais longs (12-18 mois)
- Chantier humide, multiples corps d’état
- Tolérances larges, rattrapages fréquents
- Très sensible aux intempéries
- Coordination chantier complexe
Module volumique 3D
Avantages
- Pose très rapide une fois sur site
- Préfabrication usine maximale
Limites
- Convois exceptionnels obligatoires
- Gabarits larges, autorisations préfectorales
- Accès chantier souvent restreint
- Coût logistique élevé par voyage
- Flexibilité architecturale limitée
Panneau 2D LSF
Avantages
- Transport à plat sur camion plateau standard
- Logistique souple, accès chantier simple
- Précision millimétrique en atelier
- Adaptabilité maximale des formes/surfaces
- 160 m² érigés en 5 jours à 3 personnes
- Coût global maîtrisé
Limites
- Nécessite grue auxiliaire pour le levage
160 m² en 5 jours,jour par jour.
Voici comment l’équipe a structuré l’élévation, la distribution et la charpente sur le chantier de la Vienne :

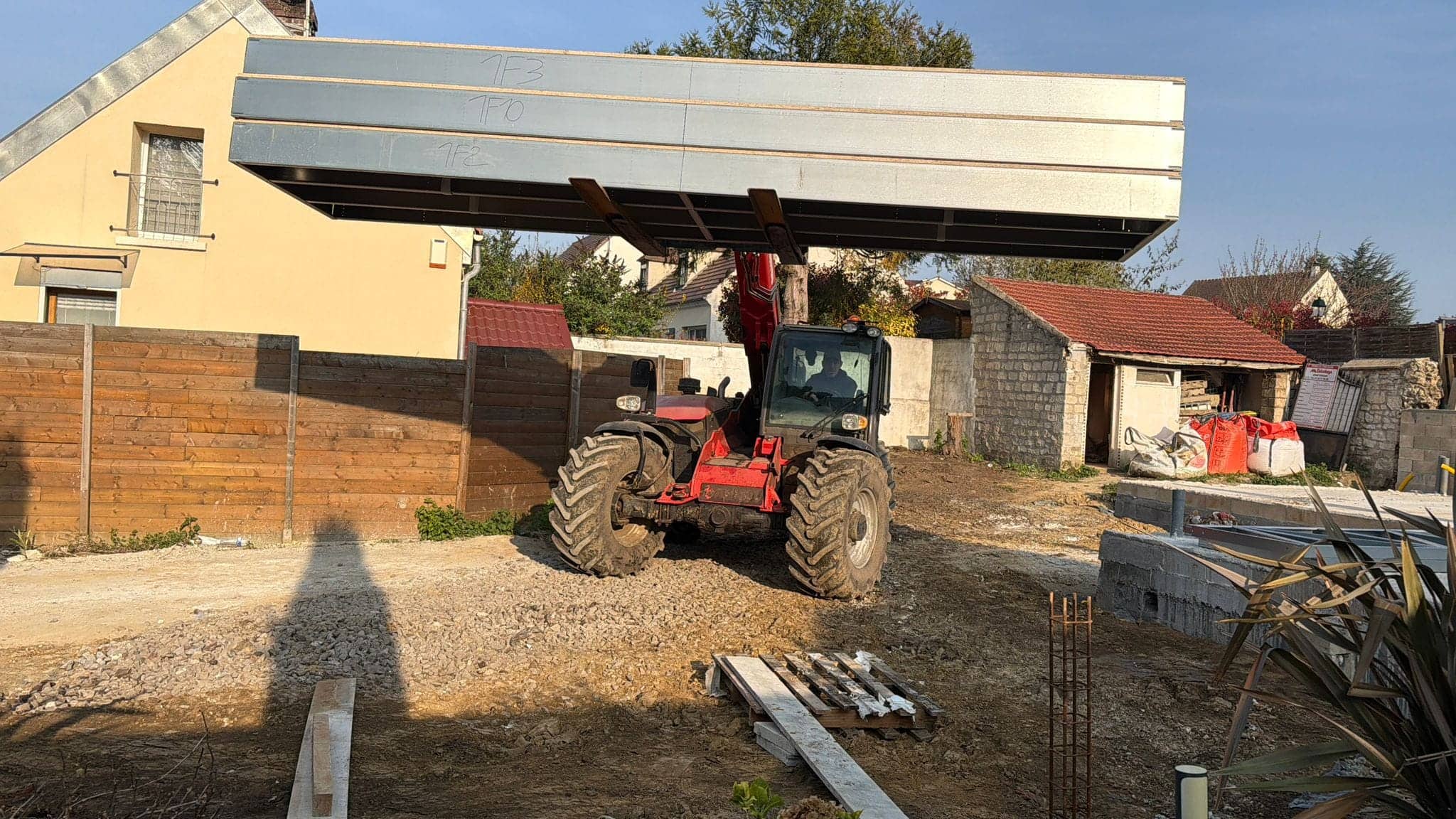

Jour 1 Livraison & positionnementRéception du camion plateau, déchargement à la grue auxiliaire, positionnement des panneaux par zone d’assemblage.
Jour 2 Élévation des murs périphériquesLevage et assemblage des panneaux porteurs extérieurs, mise en place des contreventements provisoires.
Jour 3 Distribution intérieurePose des cloisons LSF, séparations zone jour / zone nuit, anticipation des passages techniques.
Jour 4 Contreventement & planchersStabilisation définitive de la structure, pose des planchers et préparation pour la charpente.
Jour 5 Charpente & livraison hors d’eauPose de la charpente et de la couverture provisoire : la maison est hors d’eau, prête pour le second œuvre.
04 / LogistiquePourquoi le 2D gagnesur le terrain.
Le panneau 2D voyage à plat sur camion plateau standard (~16 m). Pas de convoi exceptionnel, pas d’autorisation préfectorale, pas de gabarit large à anticiper. La logistique reste simple et compatible avec la majorité des chantiers résidentiels.
À la livraison, une grue auxiliaire suffit pour décharger les panneaux et les positionner. Pas besoin de matériel de levage lourd ni d’aire de stockage spécifique.
Le résultat : la précision industrielle du hors site avec une logistique souple. Cette combinaison est ce qui permet d’atteindre les délais courts du chantier Vienne, sans renoncer à l’adaptabilité architecturale.
05 / Bénéfices clientQuatre gains concrets,chiffrés et vérifiables.
2 moisRapidité
100 m² livrés en 2 mois (vs ~14 mois en traditionnel). Suppression des aléas météo grâce à la préfabrication atelier.
~80 %Propreté chantier
Découpes principales en atelier, ~80 % de déchets en moins sur site. Chantier plus lisible et plus rassurant.
Aléas ↓Réduction d’imprévus
Fabrication maîtrisée en amont = mauvaises surprises divisées. Qualité plus constante, moins de réserves à lever.
−7 000 €Économie financière
Sur un projet 250 000 €, ~7 000 € d’intérêts intercalaires économisés. Le gain de délais devient un gain financier direct.
06 / Conformité techniqueLe LSF,un système normé et durable.
Le LSF (Light Steel Framing) est un système constructif normé. La fabrication des panneaux et leur mise en œuvre suivent un cadre réglementaire précis qui garantit la pérennité du bâti :
Cadre normatif applicable
- NF EN 1993-1.3 — Calcul des structures en acier formé à froid (Eurocode 3, partie 1-3)
- DTU 32.3 — Charpentes en acier formé à froid (en vigueur depuis 2015)
- RE2020 — Performance thermique & bilan carbone du bâti
- Garantie décennale — Couverture intégrale incluse
- Acier galvanisé Magnelis® — Anti-corrosion, recyclable, durée de vie estimée >100 ans
Quand la méthode change, les outils changent. Visseuse, niveau, engin de levage. La technicité se déplace vers l’étude, pas vers l’improvisation.07 / Cas d’usage
Pour quels projetsle panneau 2D LSF est idéal ?
Maison individuelle neuve
Construction principale en plain-pied ou à étages. Délai 6-9 mois clé en main, RE2020 native, personnalisation totale des finitions.
Extension & surélévation
La légèreté du LSF est idéale pour ajouter de la surface sans surcharger les fondations existantes. Chantier rapide et propre.
Studio de jardin & bureau pro
Annexes ≤40 m², autonomes, RE2020. Idéal pour bureau pro, cabinet, hébergement touristique, atelier créatif.
Bâtiment collectif léger
Logements collectifs R+1/R+2, gîtes groupés, bâtiments publics légers. Le LSF accélère drastiquement les chantiers.
Reconstruction post-sinistre
Délais courts, fabrication anticipée, montage rapide : le LSF est particulièrement adapté aux projets de reconstruction.
Projets en zone difficile
Sols peu porteurs, terrains pentus, accès restreints. La légèreté de la structure ouvre des possibilités fermées en tradi.
08 / À retenirCe que le chantier Viennenous confirme.
Le projet Vienne n’est pas un cas isolé : c’est la démonstration concrète que la construction hors site en panneaux 2D LSF tient ses promesses quand elle est bien préparée.
- La préfabrication 2D à plat est logistiquement supérieure aux modules volumiques dans la majorité des configurations
- Une équipe de 3 personnes peut élever 160 m² en 5 jours avec des panneaux bien préparés
- L’ossature métallique LSF offre une précision et une robustesse immédiates dès la pose
- Le gain de temps se traduit directement en économies pour le client (délais, intérêts, aléas)
- Le système est normé (DTU 32.3, NF EN 1993-1.3) et garantit décennale incluse
Chez Création Bâtiment, chaque réalisation renforce notre conviction : la méthode compte autant que les matériaux. Le hors site bien pensé, c’est une méthode qui change vraiment la vie du chantier — et celle du client.
09 / Questions fréquentesConstruction hors site& panneaux 2D LSF.
Qu’est-ce que la construction hors site en panneau 2D LSF ? Fabrication en atelier de panneaux muraux en ossature métallique galvanisée, prêts à l’emploi, livrés et assemblés sur chantier. Chaque panneau intègre la structure, l’isolation et parfois les prééquipements. Le bureau d’étude réalise l’essentiel du travail de précision, pas le chantier. Différence entre panneau 2D et module volumique ? Le panneau 2D est plan, transporté à plat sur camion standard. Le module volumique est un volume fini (murs + sol + plafond) livré comme une boîte : plus rapide à poser mais beaucoup plus lourd, coûteux en transport, contraignant logistiquement (gabarits larges, grues, accès spécifiques). Le 2D offre une bien meilleure adaptabilité de forme pour un coût logistique maîtrisé. Combien de temps pour monter une maison LSF ? Sur un chantier bien préparé, l’élévation et la charpente d’une maison de 160 m² peuvent être réalisées en 5 jours par 3 personnes. C’est 2 à 3 fois plus rapide qu’une construction traditionnelle, grâce à la préfabrication atelier et à la simplicité de l’assemblage. La construction hors site LSF est-elle plus chère ? Pas nécessairement. Le coût de fabrication des panneaux peut être légèrement supérieur à une structure béton, mais les gains sur la main-d’œuvre chantier, les délais, les intempéries et les réserves permettent un coût global comparable ou inférieur. Certains projets affichent 10 à 15 % d’économies vs traditionnel. Le LSF est-il une structure durable ? Oui. Acier galvanisé anti-corrosion, résistant aux insectes, à l’humidité et aux chocs sismiques. Encadré par les normes NF EN 1993-1.3 et DTU 32.3 (en vigueur depuis 2015). Durée de vie estimée >100 ans avec entretien standard. Peut-on construire en panneau 2D LSF partout en France ? Oui, le LSF est compatible avec toutes les zones climatiques et sismiques françaises. La conception est adaptée au contexte (zone neige, vent, sismique). S’utilise en maison individuelle, extension, surélévation, bâtiment collectif. Seule contrainte : l’accès chantier pour le camion plateau. Quelle économie sur les intérêts intercalaires ? Pour un projet de 250 000 €, une construction traditionnelle de 14 mois génère ~7 000 € d’intérêts intercalaires. Une construction hors site qui passe à 6-8 mois divise ce coût par 2 ou 3. Le gain de délais se transforme directement en économies, sans compter la suppression des aléas météo. Faut-il un accès chantier particulier ? Le panneau 2D voyage à plat sur camion plateau standard. L’accès doit permettre la circulation d’un semi-remorque (~16 m) et la mise en œuvre d’une grue auxiliaire pour le déchargement. Nettement plus simple qu’un module volumique 3D qui nécessite des convois exceptionnels. Vous avez un projet hors site ?Architectes, maîtres d’œuvre,particuliers : parlons-en.
Discutons de votre projet, de votre terrain et du niveau de
👉 Vous souhaitez une maison modulaire ou une extension préfabriquée ? Découvrez notre gamme de constructions hors-site disponibles en Alsace et dans toute la France.
préfabrication le plus adapté. Études et chiffrages sans engagement. Contactez-nousRéponse sous 48 h ouvrées · Architectes · Promoteurs · Particuliers
Un projet ossature métallique (lsf) ?
La précision de l'acier, la liberté architecturale.
Marie-Noëlle Nam· Cofondatrice de Création Bâtiment
Cofondatrice de Création Bâtiment, elle pilote la ligne éditoriale et l'accompagnement des projets, de la faisabilité à la remise des clés.
